石湖墟净水设施
石湖墟净水设施
  • 最新消息
  • 石湖墟净水设施
    • 石湖墟净水设施
    • - 现有石湖墟污水处理厂
    • - 改善计划的迫切性
  • 扩建工程及技术评估
    • 技术评估
      • 技术评估
      • - 搬迁方案的初步技术评估
      • - 改善计划方案
      • - 环境影响评估
      • - 交通影响评估
    • 扩建工程
      • 扩建工程
      • - 扩建工程
      • - 改善后的石湖墟净水设施
      • - 第一阶段主体工程最新进展及时间表
  • 可持续发展
    • 可持续发展
    • - 污水及污泥处理
    • - 景观及视觉
    • - 气味控制
    • - 能源效益
  • 环境监察审核
  • 公众谘询
    • 公众谘询
    • - 过往活动资料
    • - 勘察研究阶段的公众谘询报告
      (只供英文版, 除部份中文版附件外)
    • - 意见收集表格
  • 资讯中心
    • 资讯中心
    • - 通讯及宣传资料
    • - 常见问题
    • - 相关连结
  • 主体工程第一阶段
    • 主体工程第一阶段
    • - 工程资料
    • - 工作进度照片
    • - 工程特点
    • - 环境监察数据
    • - 奖项
    • - 谘询及联络我们
  • 联络我们

字型大小 / 列印 / EN 繁

01 项目简介

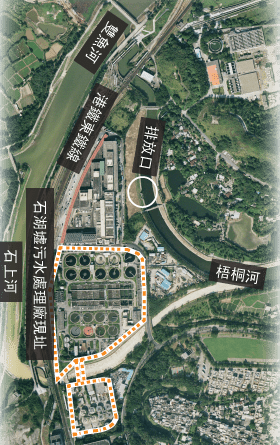

现有石湖墟污水处理厂

石湖墟污水处理厂至今运作已超过30年,处理上水、粉岭及邻近地区所产生的污水。污水处理厂的设计处理量为每日93,000立方米。而经处理和紫外光消毒后的净化水,会排放到梧桐河。

在2016至2017年,石湖墟污水处理厂平均每日处理的污水可达致84,000立方米,已接近污水处理厂的设计处理能力。

了解更多

搬迁方案的初步技术评估

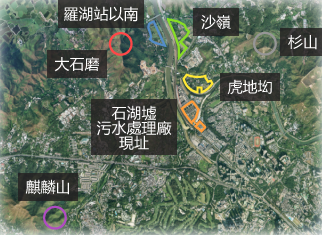

政府已就搬迁石湖墟污水处理厂的方案进行了初步技术评估。考虑搬迁选址包括:

  1. 沙岭
  2. 港铁罗湖站以南的土地
  3. 大石磨—岩洞污水处理厂方案
  4. 杉山—岩洞污水处理厂方案
  5. 麒麟山—岩洞污水处理厂方案
  6. 虎地㘭

评估的因素包括:

  1. 地质合适度;
  2. 土地业权;
  3. 环境及生态影响;
  4. 交通影响;
  5. 能否配合污水量增长;
  6. 现有污水系统影响;及
  7. 其他技术考虑

了解更多

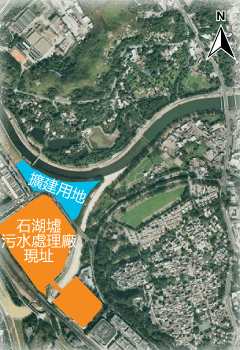

02 改善计划技术评估
03 改善计划

改善计划

石湖墟净水设施改善计划完成后,每日可处理190,000立方米的污水。石湖墟净水设施改善计划将分期进行:

  • 前期工程:已在2015年中展开,以增加每日12,000立方米的处理量。
  • 第一阶段主体工程:已于2019年9月11日展开,以增加每日35,000立方米的处理量。
  • 余下阶段工程:竣工后,增加每日50,000立方米的处理量。

未来如再有其他大型发展项目,将会研究兴建新净水设施。

了解更多

更目时间表

现在 - 2025年

  1. 2019年9月及11月
  2. 2024年1月
  3. 2024年3月
  4. 2024年4月
  5. 2024年5月
  1. 石湖墟净水设施 – 主体工程第一阶段

    工程合约批出

    DE/2018/03:侧流处理设施及污泥处理设施的机电工程

    DE/2018/04:污水处理设施的机电工程

    DC/2018/06:污泥处理设施及132kV主变电站的土木工程

    DC/2018/07:污水处理设施的土木工程

  2. 污泥处理设施及132kV主变电站的土木工程

    预计完工日期:2024年1月23日

    工程包括兴建污泥处理设施(包括污泥脱水大楼,热电联发电大楼,污泥消化器,生物气贮存缸,热解预处理系统等)的土木工程,一号紫外线消毒系统及其相关的一号泵房的土木工程,132kV主变电站的建造,以及其他附属设施包括二号工场,地下通道,道路及喉管等的建造。

  3. 侧流处理设施及污泥处理设施的机电工程

    预计完工日期:2024年4月4日

    工程包括污泥处理设施(包括污泥脱水大楼,热电联发电大楼,污泥消化器,生物气贮存缸,热解预处理系统等)的机电安装工程;一号紫外线消毒系统及其相关的一号泵房的机电安装工程;侧流处理设施的设计与建造;以及相关系统的测试及运作工程。

  4. 污水处理设施的机电工程

    预计完工日期:2024年5月14日

    工程包括兴建污水处理设施(包括一号进水口,初级沉淀池,生物反应器,处理前隔筛池,薄膜糟,二号薄膜大楼等)的机电安装工程;以及相关系统的测试及运作工程。

  5. 污水处理设施的土木工程

    预计完工日期:2024年3月26日

    工程包括兴建污水处理设施(包括一号进水口、初级沉淀池、生物反应器、处理前隔筛池、薄膜糟及二号薄膜大楼、其他大楼等)的土木工程;以及建造其他附属设施包括道路及喉管等

联络

如有任何查询,请与我们联络。

邮寄:
艾奕康
石湖墟净水设施 -
主体工程第一阶段
香港青山公路 - 新田段260号

电话:(852) 9721 1172
传真:(852) 3907 6199

enquiry@SWHSTW.hk


石湖墟污水处理厂项目
可持续发展及环境监察审核
资讯中心
联络我们

地址 (邮寄)

艾奕康
石湖墟净水设施 -
主体工程第一阶段
香港青山公路 - 新田段260号

  • 无障碍网页声明
  • 重要告示
  • 私隐政策
2020 © 渠务署 | 覆检日期: 2021 年 07 月 21 日
