石湖墟净水设施
石湖墟净水设施
  • 最新消息
  • 石湖墟净水设施
    • 石湖墟净水设施
    • - 现有石湖墟污水处理厂
    • - 改善计划的迫切性
  • 扩建工程及技术评估
    • 技术评估
      • 技术评估
      • - 搬迁方案的初步技术评估
      • - 改善计划方案
      • - 环境影响评估
      • - 交通影响评估
    • 扩建工程
      • 扩建工程
      • - 扩建工程
      • - 改善后的石湖墟净水设施
      • - 第一阶段主体工程最新进展及时间表
  • 可持续发展
    • 可持续发展
    • - 污水及污泥处理
    • - 景观及视觉
    • - 气味控制
    • - 能源效益
  • 环境监察审核
  • 公众谘询
    • 公众谘询
    • - 过往活动资料
    • - 勘察研究阶段的公众谘询报告
      (只供英文版, 除部份中文版附件外)
    • - 意见收集表格
  • 资讯中心
    • 资讯中心
    • - 通讯及宣传资料
    • - 常见问题
    • - 相关连结
  • 主体工程第一阶段
    • 主体工程第一阶段
    • - 工程资料
    • - 工作进度照片
    • - 工程特点
    • - 环境监察数据
    • - 奖项
    • - 谘询及联络我们
  • 联络我们

字型大小 / 列印 / EN 繁

搬迁方案的初步技术评估

政府已就搬迁石湖墟污水处理厂的方案进行了初步技术评估。

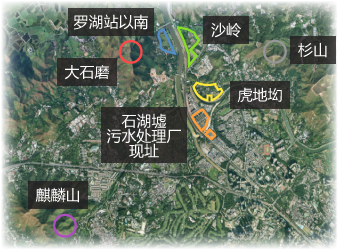

考虑搬迁选址包括:

  1. 沙岭
  2. 港铁罗湖站以南的土地
  3. 大石磨—岩洞污水处理厂方案
  4. 杉山—岩洞污水处理厂方案
  5. 麒麟山—岩洞污水处理厂方案
  6. 虎地㘭

评估的因素包括:

  1. 地质合适度;
  2. 土地业权;
  3. 环境及生态影响;
  4. 交通影响;
  5. 能否配合污水量增长;
  6. 现有污水系统影响;及
  7. 其他技术考虑。

评估结果简述如下:

  1. 沙岭:约70%私人土地,收地需时较长,未能配合污水量增长。挖掘工程接近铁路及梧桐河,影响交通。
  2. 罗湖站以南:约30%私人土地,收地需时较长,未能配合污水量增长。现时属自然保育区,生态价值高,改变土地规划需时及非常困难。
  3. 大石磨:由变质沉积岩构成,属谷地和断层,有多次天然山坡山泥倾泻记录,不适合发展大型岩洞污水厂。
  4. 杉山:岩石多裂隙,高度有限,不足所需,附近有输水隧道及配水库,不适合发展大型岩洞污水厂。
  5. 麒麟山:属谷地和断层,有多次天然山坡山泥倾泻记录,位置与污水处理厂现址距离较远,需要兴建大规模的泵水系统,不适合发展大型岩洞污水厂。
  6. 虎地㘭:约40%私人土地,现址亦有住用构筑物,收地需时较长,未能配合污水量增长。

总括而言,搬迁石湖墟污水处理厂方案未能配合预计污水量的增长,需考虑在原址及附近土地进行石湖墟净水设施改善计划。


联络我们

如你有任何疑问,欢迎与我们联络。

邮寄:
艾奕康
石湖墟净水设施 -
主体工程第一阶段
香港青山公路 - 新田段260号

电话:(852) 9721 1172
传真:(852) 3907 6199
